“終于全容量并網了,不易啊!” 6月30日,益陽光伏項目開關站綜合樓大家言語輕快、欣慰之情溢于言表,連日來的疲憊一掃而空。

89天。每一個日子都值得紀念。在暴雨烈日的淬煉下,夢想照進現實。突然覺得熱淚盈眶.....為了這個“追光”的夢想,華中公司員工始終熱情始終堅持,始終相信努力的意義。
為的,不僅是獻給七一的厚禮,更是追尋干事創業的初心。
非常精神沖刺提速
項目公司新員工小朱是四月初到新能源公司的工程部,他來的時候,項目正開始澆筑第一罐混凝土。
到6月29日晚上十一點,他在微信打卡連續工作88天。近三個月來,他和公司所有人員一樣,一直過著“5+2”、“白加黑”、“暴雨烈日都尋常”的日子。
益陽光伏項目是華中公司首個光伏項目,做好這個項目對公司盤活存量資產、實現公司新能源項目“零的突破”、同時為積極應對國家火電企業非水可再生能源配額制度具有重大意義。
可公司參建的人員,都從未接觸過光伏,知識空缺,毫無經驗,一切都得從白紙畫起。即使這樣,大家沒有退縮,一心只想把這事給干成了。
因工期短,外出調研學習的機會也非常有限。大家便將學習隨時隨地化了。連在發改委或某個部門遇到個光伏同行,也要纏著留下聯系方式,向?qū)Ψ接懡桃欢训膯栴}。
項目建設開啟,大家更是撲下身子、靠前協調和監督管理,及時跟蹤了解項目建設進展情況。制訂了詳細的時間節點和實施方案,實行掛圖作戰、倒排工期。在施工現場全面興起“敢于擔當、沖刺提速”的大干熱潮。
努力總是不負。時間節點逐一實現:4月2日澆筑第一罐混凝土;4月8日開始開關站綜合樓基礎開挖;5月4日開始光伏區支架安裝;5月8日開始接入系統施工;5月24日開始光伏組件、電纜、匯流箱、開關柜、箱變安裝及調試;6月10日開始調試并滿足并網條件,6月20日成功并網,提前10天完成集團公司下達的建設目標;6月30日實現全容量并網。為下一步配額指標的取得奠定的了基礎。
非常實干攻堅克難
項目進場伊始,難題便接踵而來,環保局要求先完成項目閉庫和環保整治才能建設施工。
如果按正常流程,至少需要耗時2個半月。可工期等不起。對此,大家想方設法、甚至軟磨硬泡,并請第三方環評單位出面做工作,最后終于取得環保局的支持,同意項目分區整治、分區驗收,大大縮短了整治時間。
這個問題剛解決,接入系統又冒出了新問題。項目接入方式在取得國網湖南電力公司關于項目接入系統批復意見后,市供電分公司卻對接入點提出了新的變更意見,且態度堅決。重新報批、重新可研和設計,時間拉長了不說,拖后腿是必然的。為此,項目公司多次跑市電力局溝通、協調,不僅在最短的時間內完成了接入系統可研及圖紙設計,并在提交資料的第二天就完成了電力公司組織的專家審查,連電力公司都說再沒有更快的綠色通道了。

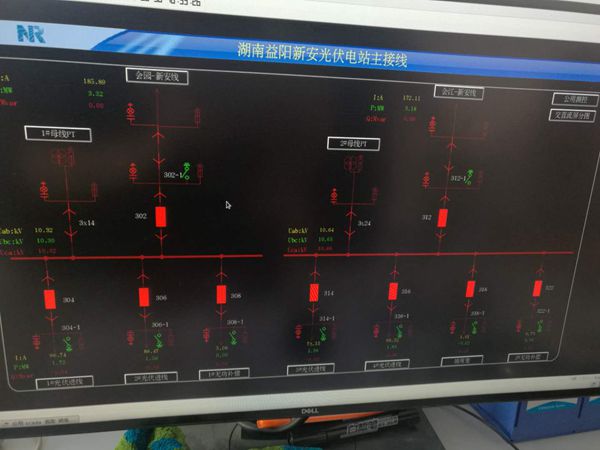

接入系統5月8日開始施工,5月30日全線貫通并滿足并網條件,5月29日,和市供電分公司簽訂了項目并網調度協議,6月13日通過市供電分公司并網驗收。
項目如火如荼的時節,工地正值烈日炎炎,項目公司幾個人日夜守在工地,靠前指揮。每天早上六點前就到達工地,晚上十一、二點都經常沒回家,人黑得都快要認不出來了。
為了保工期,項目現場一直是交叉作業,參建隊伍多,參建人員多達幾百人。協調難度可想而知。不久前,連續高溫蒸熏,來自江蘇一支約50人的隊伍因為睡在現場搭的簡易帳篷,酷暑難耐,且天天加班,意見漸多,人心不穩,因為一次早餐沒吃到肉包子便集體提出罷工。大家立刻去做他們的工作,并迅速安排人重新買來新鮮的包子和綠豆沙。好一頓工夫才讓大家又投入火熱的工作中。
并網在即的時候,5月31日,國家發展改革委、財政部、國家能源局突然下發“2018年光伏發電有關事項的通知”(發改能源[2018]823號文),毫無征兆,狠狠揪住了大家的心。
根據這個制度,只有5月31日(含)前并網的分布式光伏發電項目納入國家認可的規模管理范圍。這也就意味著項目沒法取得2018年的配額指標。拿不到國家補貼,項目面臨即投產即虧損的困境。
為了項目贏利目標,大家迅速解讀政策,尋找破局的辦法。積極跑省市能源局,就項目配額進行深入溝通,并調動一切資源,于嚴苛的政策力度和速度下,獨辟出一條蹊徑:將項目擠進了2017年集中式扶貧光伏電站建設規模增補指標,全省僅6個項目入列。迎來了柳暗花明。現在,增補指標全省公示已順利結束。列入2017集中式扶貧光伏電站規模,對項目來說優勢明顯。先是電價,按2017年0.85元的扶貧電價來算,減去扶貧補貼每年約200萬,根據年發電量算,相當于電價水平為0.74元,高于今年0.7元的電價水平;再是補貼發放,和普通商業電站相比,進入國家光伏扶貧計劃的項目補貼發放更為及時。
非常舉措高效管理
項目進場以來,項目公司明確了每個人員的職責,將現場協調管理工作要求和壓力層層傳導,直至管理“末梢”。
幾個月來,項目“三會”(即每周一的安全監督例會、每天下午五點的現場碰頭會、每周五的工程協調會)堅持得特別好。會上布置的工作要求不過夜。會上發現的問題,堅決予以糾正。對此,EPC單位在面對業主方的考核時,也從未有微詞。
因全國搶630的原因,組件、支架等設備到貨有些滯后,公司周密安排,派出專人,和總包單位一起,到廠家去協調、盯守、催貨、催交。設備出廠后,督促廠家安排多名駕駛員,連夜行駛,縮減路上時間,基本沒有因到貨問題影響項目工期。
安裝調試階段,電氣專業人員不足,現場接線等電氣工作進展緩慢,一時專業人員難找。項目公司想起了內部協作,立刻向益陽公司請求支援。很快,施工現場迎來了一支由電氣和熱工專家組成的10人“小分隊”,保障了工作的順利推進。
建設后期,為做好項目建設與運行的銜接準備,確保項目建設與運營的平穩過渡,公司高效組織運維人員的培訓,5月份運維人員到位后,迅速派往已建成的光伏電站進行跟班學習;參加市供電公司的上崗培訓及考試;到調試階段,全召回現場,跟班學習。現在,運維人員已全部適應了崗位要求。

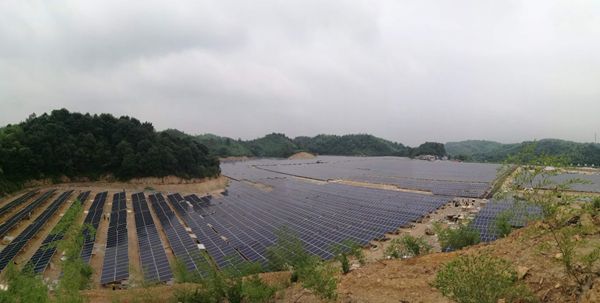

匆匆數月,回首當時,項目建設地由一片坑洼不平、雜草叢生的荒地,慢慢布滿了追逐太陽的藍色光板,遠遠望去,仿如一片藍色的大海。
讓人看得心潮起伏、感慨不已。
愿這樣干事創業夢想一直做下去,而大家初心既定便不改,砥礪前行不說艱。(謝青風)
