在奔流不息的澧水河畔,所有目光都聚焦在那艘身披紅妝、巍然屹立的“石電號”取水船上。10月14日,隨著總指揮一聲令下,船身機組平穩啟動,滔滔澧水通過巨大的取水口,經由管道奔騰涌入陜煤石門發電公司三期項目廠區。

戰略抉擇:從“固守岸線”到“擁抱江河”的成本突圍
這條“生命線”的貫通,其背后是一場關乎技術可行性與經濟性的深度博弈。據工程技術部負責人透露,在項目最初的藍圖——《取水系統方案優化專題報告》中,設計采用的是技術成熟的岸邊固定泵房方案。
然而,在深入勘測和論證后,該公司三期項目團隊發現,岸線復雜的地質結構將成為工程的“攔路虎”。建設固定泵房不僅意味著漫長的施工周期,更面臨著基坑支護成本高昂、巖土施工風險不可預見等一系列難題,將直接沖擊項目的整體預算控制。
面對挑戰,經該公司技術團隊聯合設計院多方調研、多輪苛刻的技術經濟比選,一個大膽的優化方案被提上日程:棄“房”用“船”,將固定的岸基泵站變為靈活的“石電號”取水船。
“這是我們做出的最關鍵也最正確的設計變更。”該公司總助康黃輝強調,“雖然取水泵船方案在前期設計上需要創新變更,但它完美地規避了復雜的地質難題,大幅削減了地基處理和高難度土建施工帶來的巨額成本。”
根據詳盡的方案對比,這一創新優化直接節約初投資1814.2萬元,每年還可節省運行費用125.8萬元,從全生命周期成本核算,其經濟性、靈活性以及對水位變化的適應性,都顯著優于原方案。
這一立足于技術優化和成本控制的戰略性決策,成為整個取水工程的轉折點,不僅節省了巨額建設項目投資,更縮短了關鍵路徑工期,為該公司三期項目整體推進贏得了寶貴時間。
日夜奮戰:用汗水與智慧“打通”最后一段水路
方案的成功落地,意味著實戰挑戰的開始。從取水船到廠區的輸水管道鋪設與系統聯調,是必須萬無一失的“最后一段水路”。那段時期,項目現場成為“不夜城”。

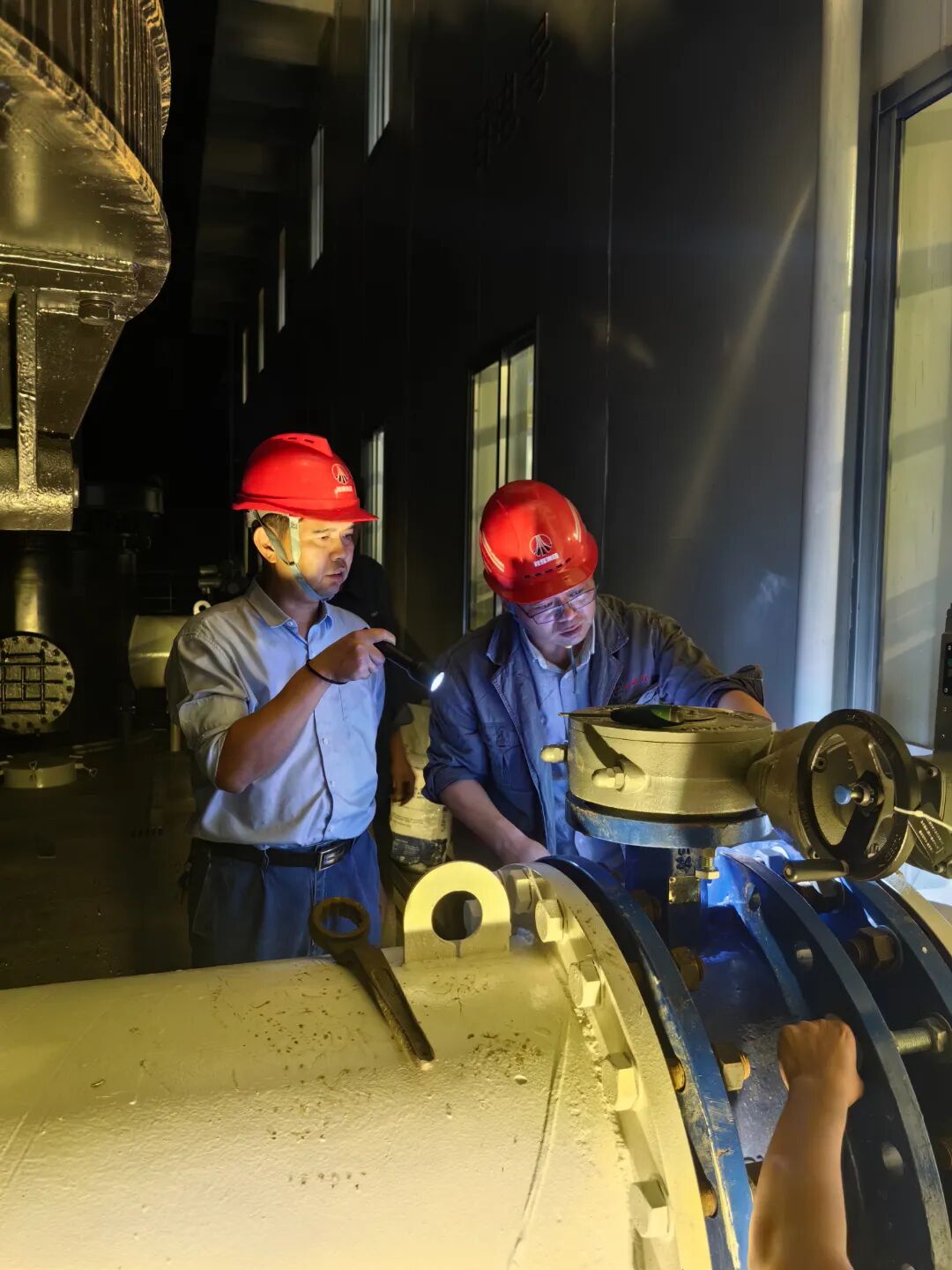

為確保龐雜的系統接口完美對接,水電、焊接、調試各專業組成突擊隊,實行24小時輪班作業。深秋的澧水河邊,夜間寒意襲人,但工地上卻燈火通明、焊花飛濺。調試人員對著復雜的系統圖,一段一段地排查,一個閥門一個閥門地確認,反復進行系統消缺。

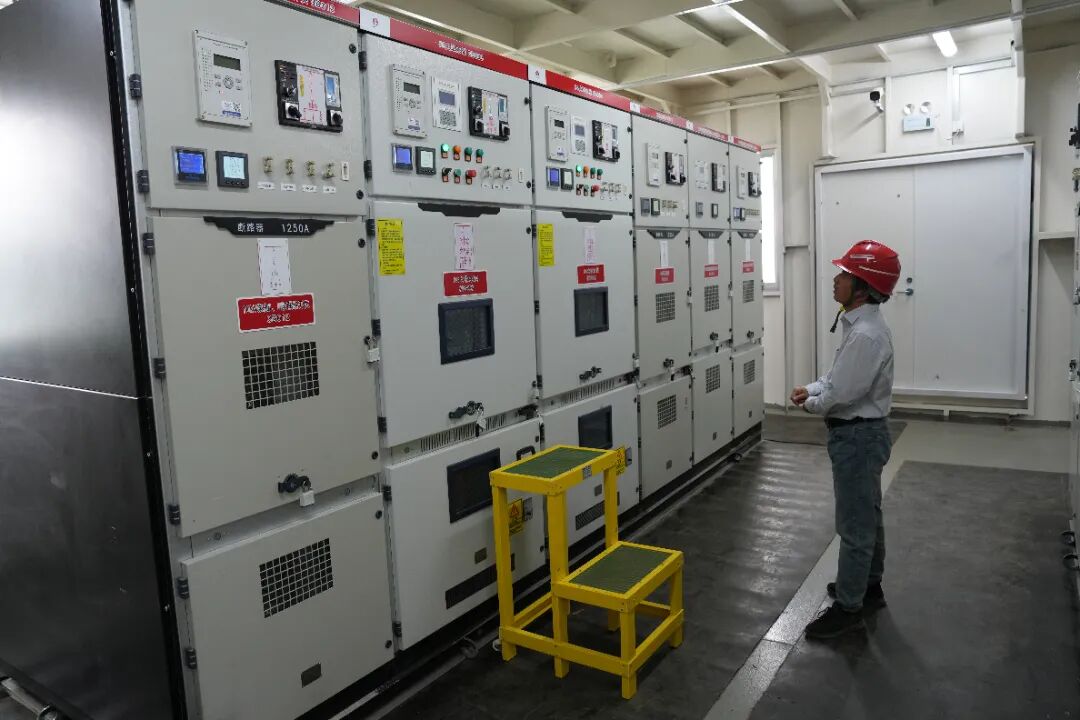

“所有人都憋著一股勁,目標只有一個——必須讓澧水清流安全、穩定、如期抵達廠區!”盛琪磊介紹道,“我們不僅要干好,更要干到最優。為此,電氣專業提前謀劃、主動作為,創新打造了首個10kV配電間示范區。這一舉措不僅為系統送電筑牢了安全屏障,更成為‘石電號’上一道亮麗的風景線。”

正是這種日夜兼程、精益求精的奮戰精神,確保了整個取水系統零泄漏、設備運行零故障,為通水成功奠定了最堅實的基礎。
清流潤澤,未來可期
如今,“石電號”的正式啟用,不僅是分項工程的勝利,更是該公司在項目建設管理上勇于創新、善于優化、敢于拼搏的生動體現。它用實踐證明了,通過精準的技術方案優化,完全能夠在確保安全可靠的前提下,實現更經濟的成本控制,打造出更高效、更靈活的能源保障體系。
這股由智慧和汗水引入的澧水,為陜煤石電自身的跨越式發展和區域能源安全,注入源源不斷的強勁“水動力”。(王向麗)
