長安石門公司4號發電機抽轉子成功 檢修工作進入新階段
發布時間:2018-04-26     作者:xqf
      來源:      分享到:

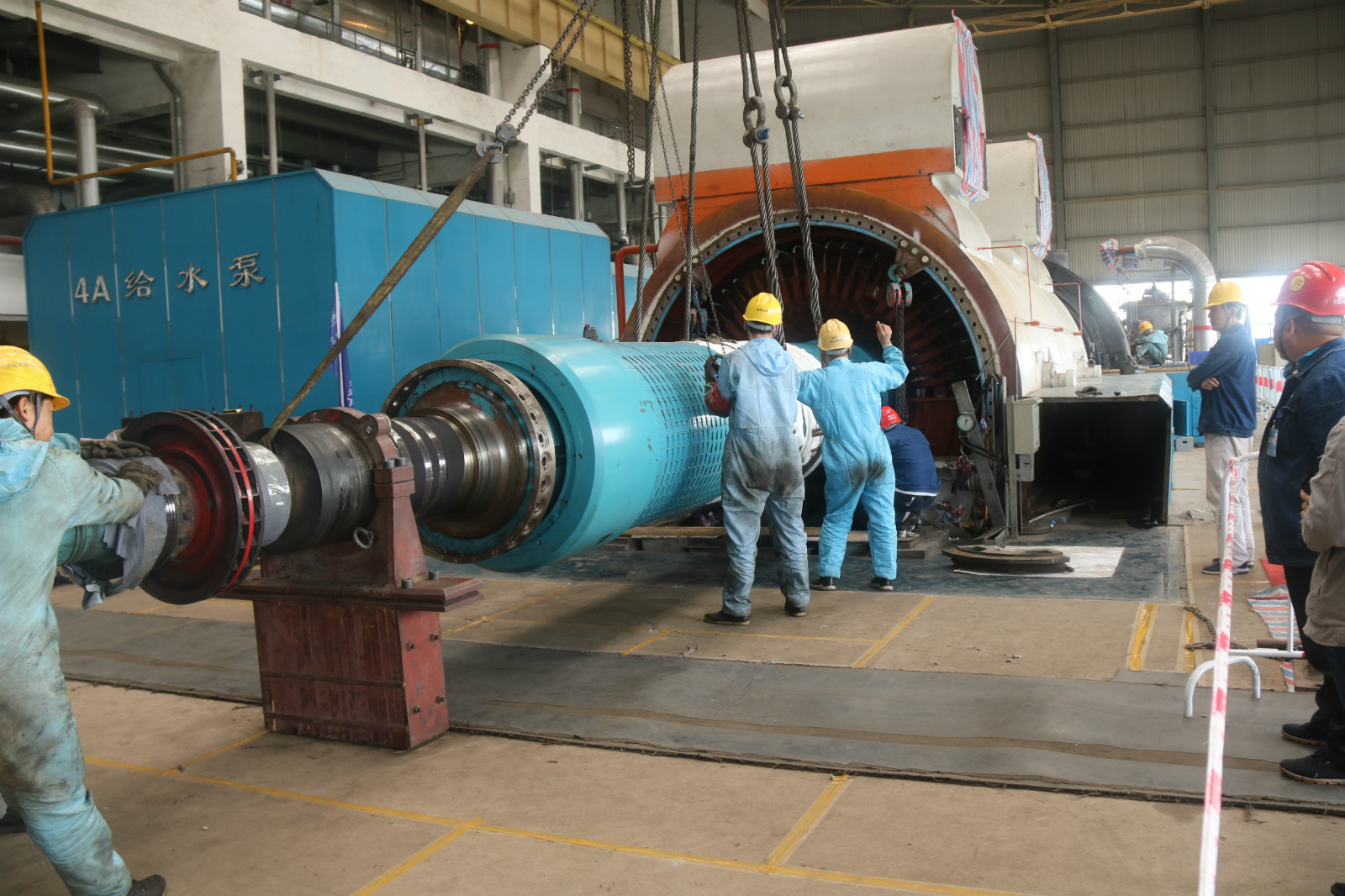

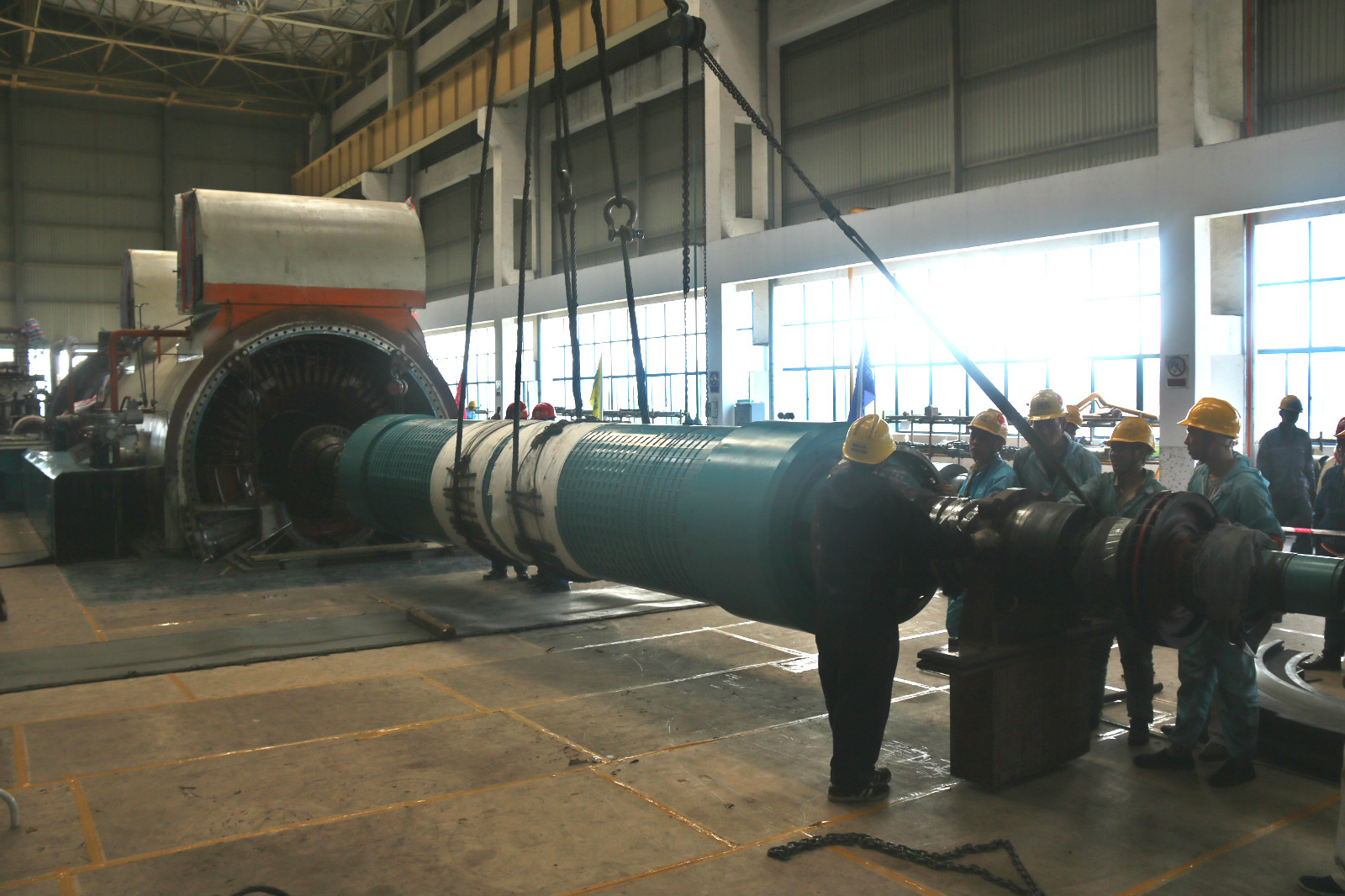

4月23日17點15分,伴隨著起重指揮的一聲長哨,重達59噸的4號發電機轉子從定子順利抽出,整個過程歷時2個多小時,圓滿完成了長安石門公司4號機組大修一個重要節點工作。

抽轉子是發電機本體檢修的第一個重要節點,直接影響到大修整體工期的推進,更是對該公司生產部門及參與此次電熱標段、汽機標段檢修等參戰隊伍相互協作、相互配合能力的一次挑戰。

抽轉子工作正式開始前,該公司汽機專業負責人與檢修項目經理一起,對參加抽轉子工作的全體檢修人員進行了安全技術交底,并提前對行車、起吊工器具進行了全面細致的檢查,明確了人員分工和安全責任。
該公司生產副總工程師李升,各生產部門、檢修單位、生產廠家等相關負責人、專工始終堅守現場,隨時協調工作中可能出現的問題,為抽轉子工作的順利進行提供了可靠保障。全體檢修人員各司其職、協同作業,按照工作程序有條不紊的進行。17點15分,發電機轉子完好無損的移出定子膛,平穩的落在指定的專用支架上,抽轉子工作順利完成,為這一節點性工作畫上圓滿的句號。
下一步,該公司將對發電機定子、繞組、轉子及各部位進行全面的檢查、維修和試驗,確保發電機修后投運狀態良好。(陶海娜)
