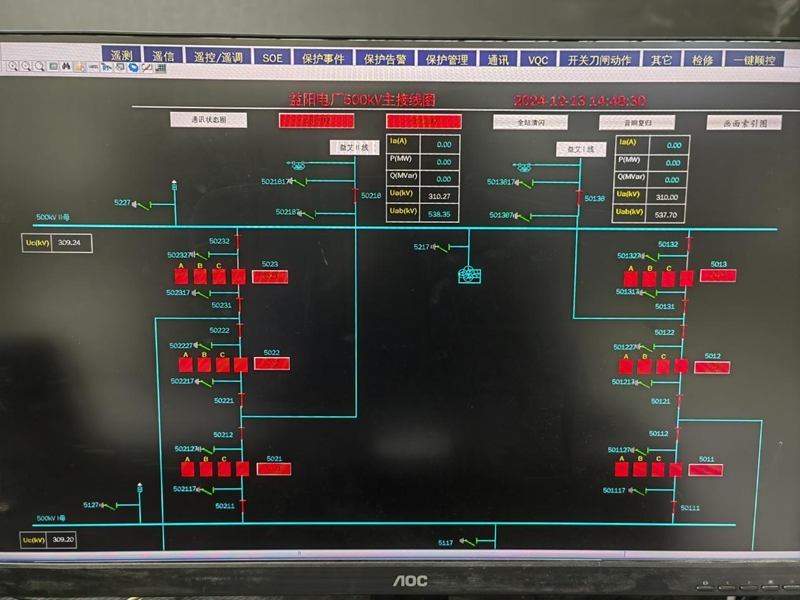

12月13日14時18分,益艾I、II線充電試驗結束,14時56分華中網調令益陽電廠三期500KV升壓站開始24小時試運行,標志著長安益陽發電有限公司三期500kV升壓站受電一次成功。調試過程中各受電一、二次設備運行正常,所有屏柜、遠方NCS、DCS狀態顯示及數據準確無誤。

為確保此次受電一次成功,該公司高度重視、周密部署,組織技術、生產、調試等共同組成升壓站受電組織機構,制定詳細的受電操作方案和安全措施,科學規劃,明確分工,確保500kV升壓站受電安全順利進行。
此次受電過程包括500kV益艾I、II線,升壓站I母、II母及各斷路器等一、二次設備充電及保護校驗。12日20時30分500kV升壓站首次充電成功,各設備運行正常,一、二次核相正確,相關保護校核無誤,13日14時56分,500kV升壓站所有試驗完成后正式合環運行。

隨著500KV升壓站倒送電取得圓滿成功,標志著該公司三期項目#5機組即將進入整套啟動調試階段。接下來,該公司將繼續明確目標、壓實責任,在確保施工安全的同時,高質量推進#5機組并網發電工作目標按計劃實現。(李焜林)
